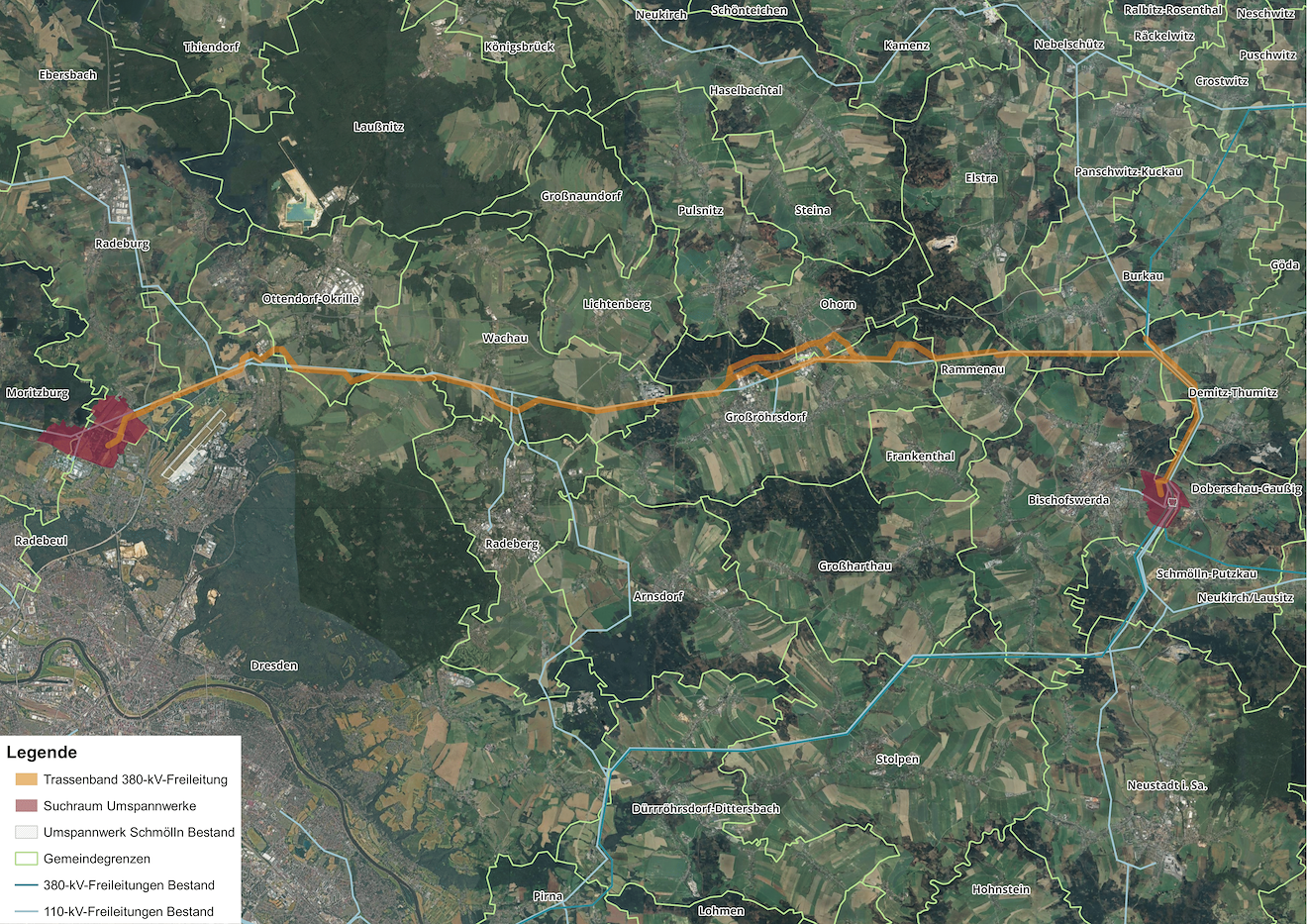

Das Gesamtvorhaben unterteilt sich in mehrere Teilprojekte und Leitungsabschnitte, zu denen unterschiedliche Planungsstände vorliegen und die in unterschiedlichen Verfahren genehmigt werden müssen.
Östlicher Abschnitt zwischen dem Dresdner Norden und Schmölln
Für den Leitungsabschnitt Altwilschdorf – Schmölln wurde im Jahr 2023 in einem ersten Schritt bereits die Notwendigkeit zur Durchführung eines Raumordnungsverfahrens geprüft. Die zuständige Raumordnungsbehörde (Landesdirektion Sachsen) erteilte die Bestätigung, dass auf ein Raumordnungsverfahren verzichtet werden kann, da die geplante 380-kV-Leitung überwiegend als Parallelneubau zu der 110-kV-Bestandstrasse der SachsenNetze geplant und gebaut werden kann. Somit ist zur Genehmigung dieses Leitungsabschnittes nur ein Planfeststellungsverfahren vorgesehen, für das 50Hertz möglichst im Frühjahr 2026 die Antragsunterlagen zur Prüfung bei der Landesdirektion Sachsen einreichen will.
Mittlerer Abschnitt zwischen Großenhain und dem Dresdner Norden
Die Raumverträglichkeitsprüfung für den Leitungsabschnitt zwischen Großenhain und Altwilschdorf befindet sich noch in Vorbereitung und soll 2025 formal beginnen. Danach folgt auch hier ein Planfeststellungsverfahren, das nach derzeitigem Zeitplan 2028 starten soll. Die Inbetriebnahme dieses Abschnitts soll möglichst bis 2031/32 erfolgen.
Westlicher Abschnitt zwischen Streumen und Großenhain
Für den Leitungsabschnitt zwischen Streumen und Großenhain wurde bereits ein Raumordnungsverfahren durchgeführt und mit einer raumordnerischen Beurteilung vom 01/2023 abgeschlossen. Der Beginn des Planfeststellungsverfahrens ist für 2028 geplant.
Die zuständige Genehmigungsbehörde für die 380-kV-Freileitungen ist die Landesdirektion Sachsen.
Die Genehmigung der Umspannwerke nach Bundesimmissionsschutzgesetz (BImSchG) findet in jeweils eigenen Verfahren statt. Für die UW Altwilschdorf, Schmölln und Streumen sollen die Anträge 2025/2026 eingereicht werden. Die Bedarfsermittlung für ein eventuelles Umspannwerk in Großenhain findet derzeit noch in Abstimmung mit dem Freistaat Sachsen statt.
Öffentlichkeitsbeteiligung
Wichtiger Bestandteil der Genehmigungsphase ist die Information und der Austausch mit der Öffentlichkeit. 50Hertz bezieht die Öffentlichkeit deshalb mehrfach ein. Dabei baut 50Hertz während des gesamten Vorhabens in erprobter Weise auf die frühe Beteiligung der Öffentlichkeit und sucht den Dialog mit Vertreter*innen aus der Politik, der Fachverwaltung und mit Anwohner*innen.
Die berührten Kreise (LK Meißen, LK Bautzen) und die Landeshauptstadt Dresden werden seit Frühjahr 2024 informiert und ihre Hinweise gehört. Eine Infotour mit dem 50Hertz DialogMobil ist für den östlichen Abschnitt bereits im September 2024 erfolgt. Für den mittleren Abschnitt kommt das DialogMobil vom 31.03. bis zum 04.04.2025 in den Landkreis Meißen. An fünf Standorte entlang der verschiedenen Korridorvarianten beantworteten Projektmitarbeiter*innen offene Fragen aller interessierten Bürger*innen der umliegenden Ortschaften. Genauere Informationen zur Tour finden Sie rechtzeitig hier und über unseren Newsletter.
